外觀示意圖
軍鼎建設南投 施工中
趁它還沒蓋好,
先讓您看裡面。
▽ 施工紀錄
這一頁照工程的順序,從地面以下開始,一張一張往上蓋。
▽ GL 以下01 / 12
開挖、打底

開挖之後,先鋪上一層打底混凝土。

▽ GL 以下02 / 12

綁柱筋
在打底上,把柱子的鋼筋一根根綁起來。

▽ 基礎03 / 12

筏式基礎
整棟建築坐在一整片鋼筋混凝土底板上,重量均勻分散到地層。這是軍鼎最希望客戶親眼看到的一道工序。

▽ 基礎04 / 12

地樑鋼筋
底板之上,地樑的鋼筋籠把柱子連成一體。

▽ 基礎05 / 12
柱與樑的交接

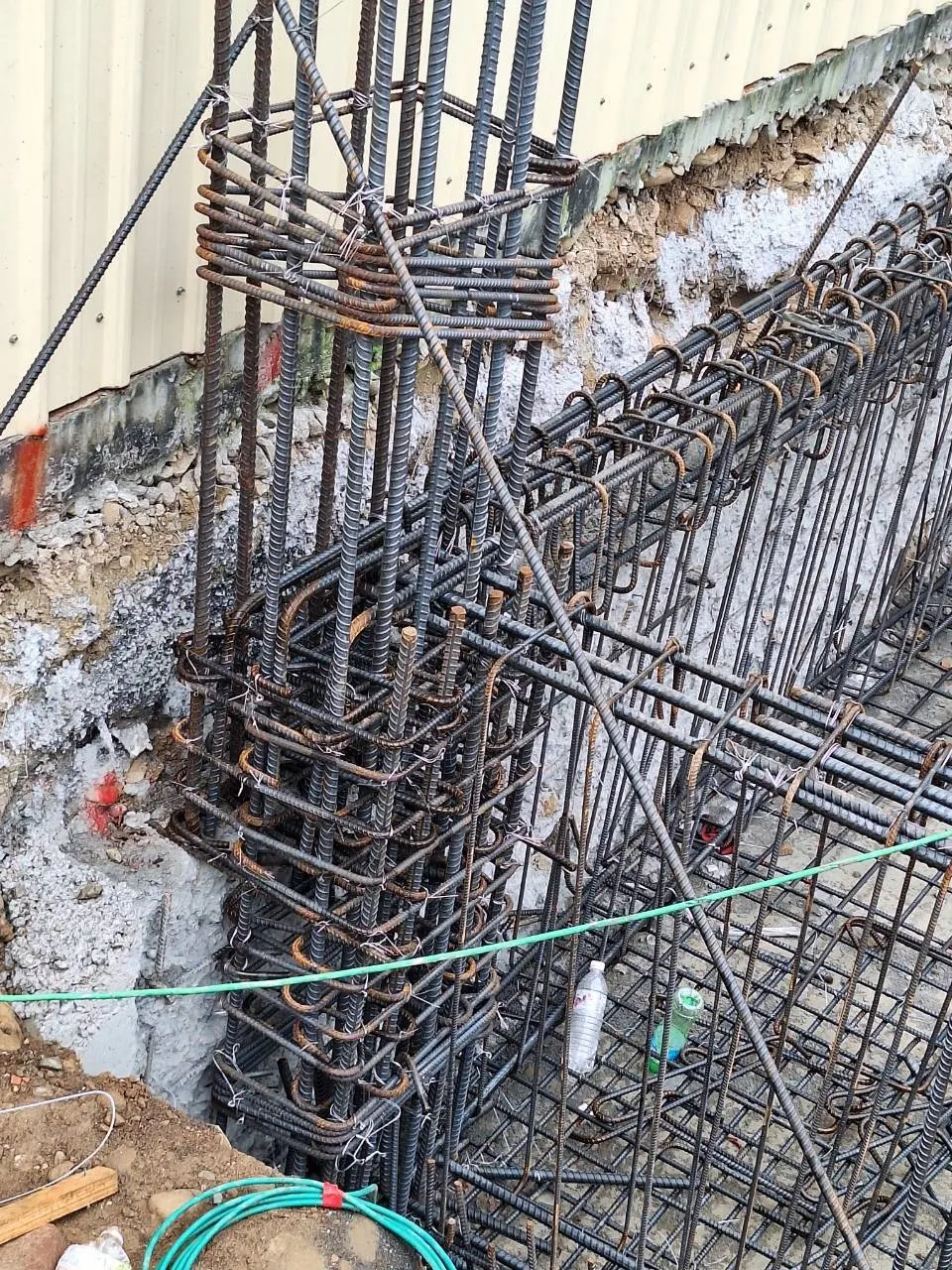

柱筋與地樑鋼筋交會的地方,最密,也最要緊。

▽ 基礎06 / 12

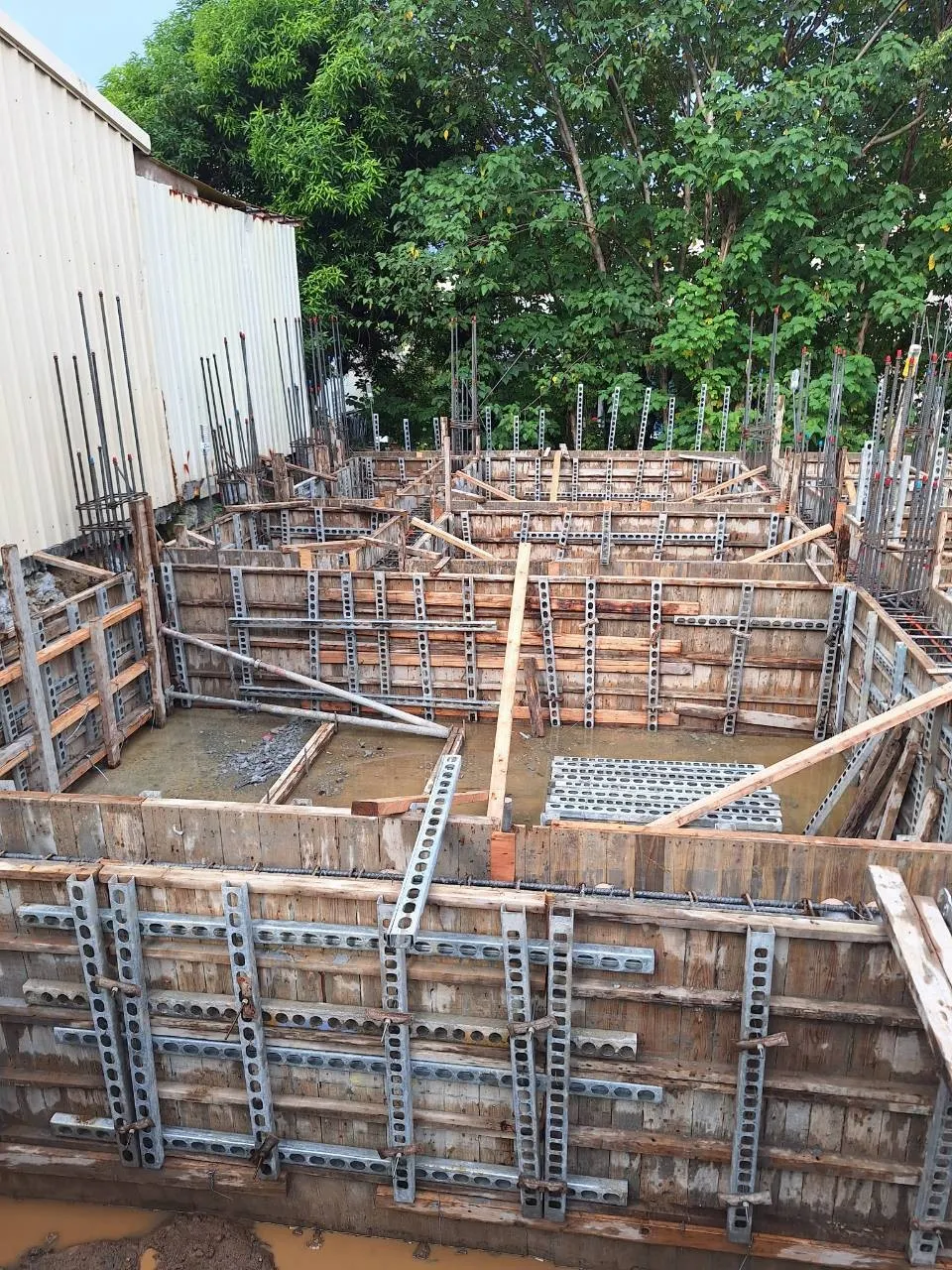

組立模板
模板圍起來,等著灌漿。

▽ 基礎07 / 12
灌漿

混凝土灌進鋼筋網。這一刻之後,裡面的鋼筋就再也看不到了。

▽ 基礎08 / 12

拆模
拆模之後,筏式基礎與地樑成形。

▽ 地坪09 / 12
預埋管線

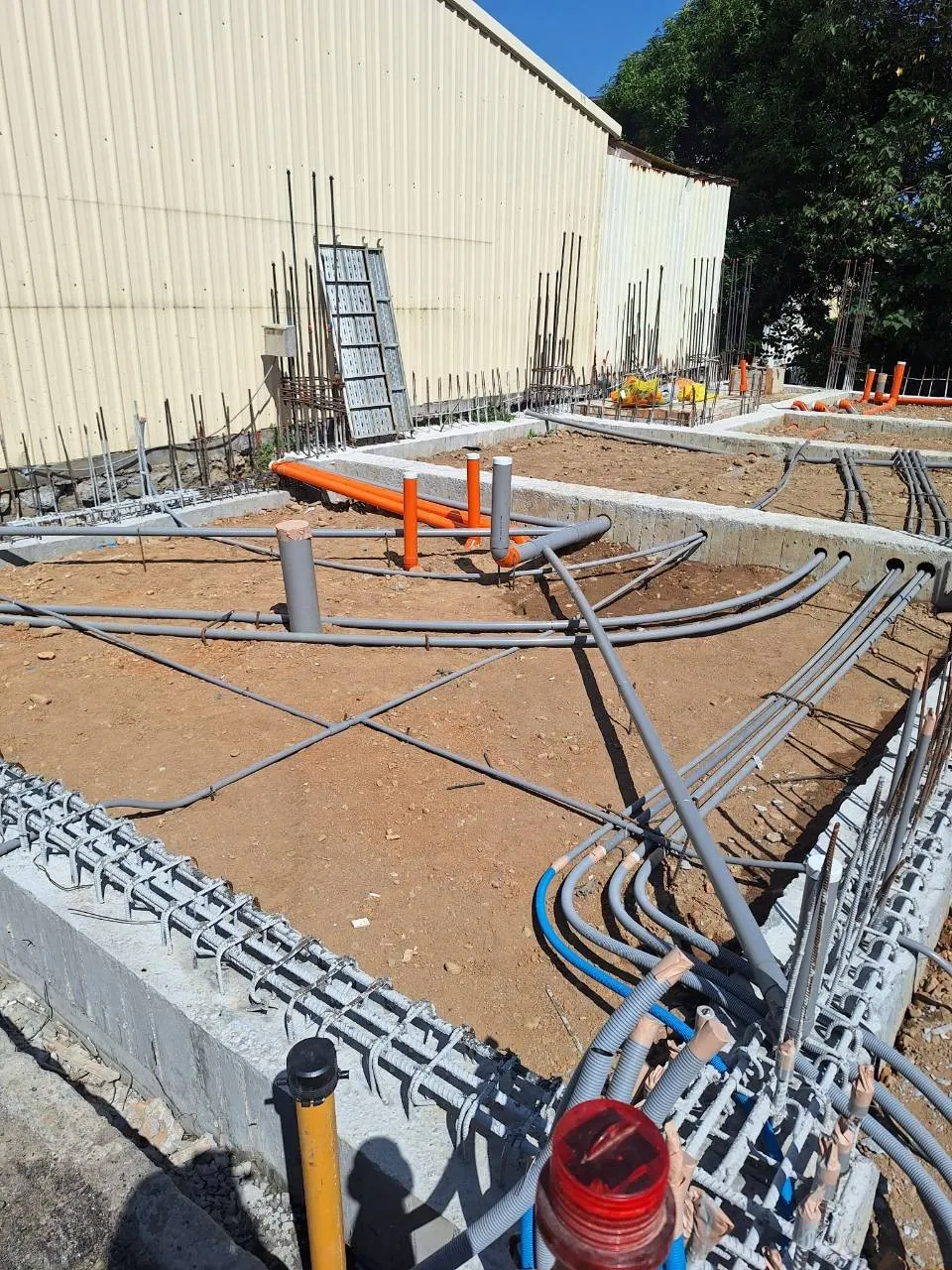

混凝土一灌下去,管線就再也看不到了,所以要先排好、固定好。軍鼎逸墅也規劃引入天然瓦斯管線。

▽ 各樓層10 / 12

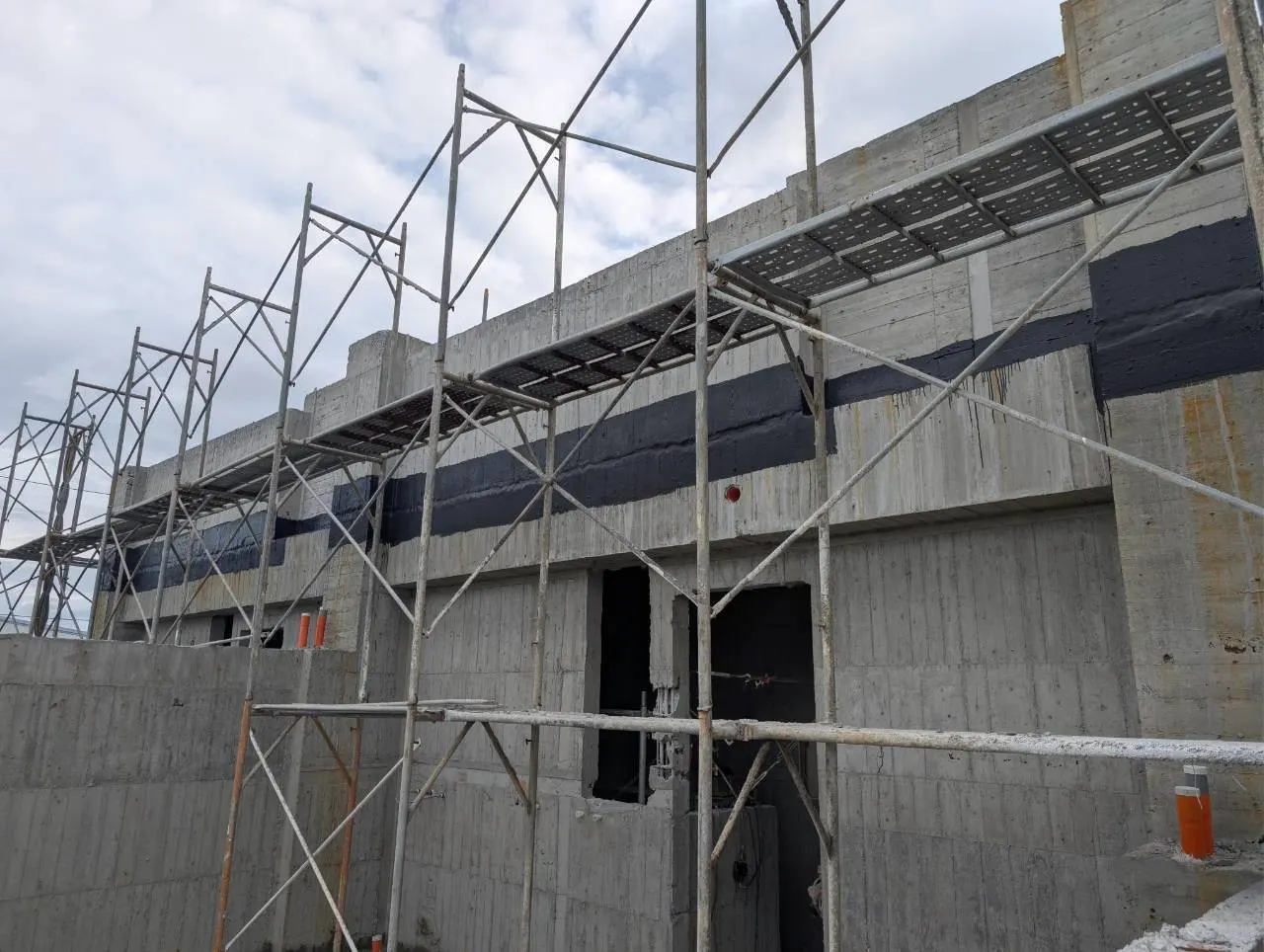

樓層接縫防水
每一層分次灌漿,新舊混凝土之間會留下接縫。外牆上一圈一圈的黑色,就是沿著接縫擦上的防水。

▽ 各樓層11 / 12
V 溝

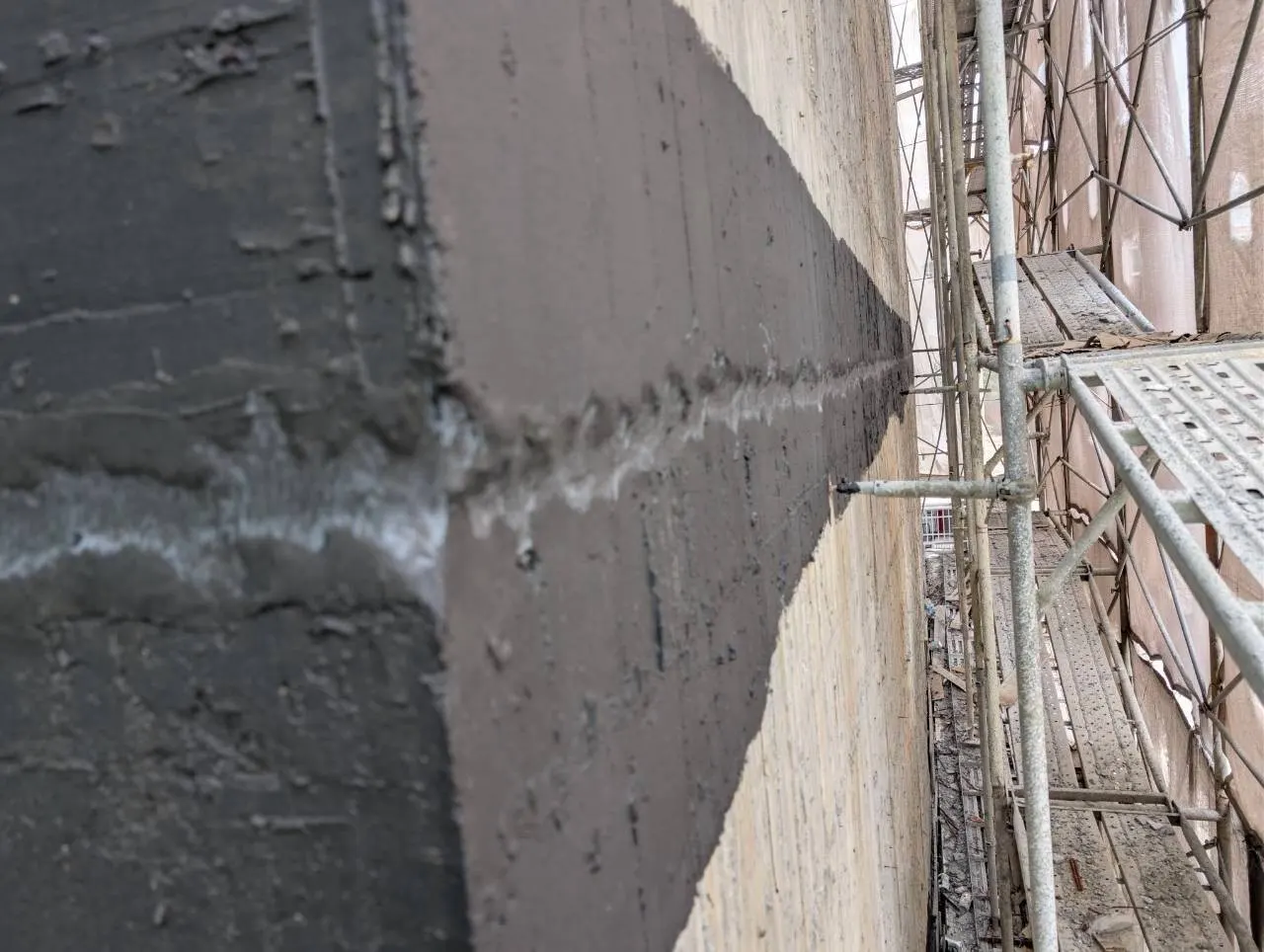

沿著接縫打出 V 形溝槽,再擦上防水塗層。

▽ RF12 / 12

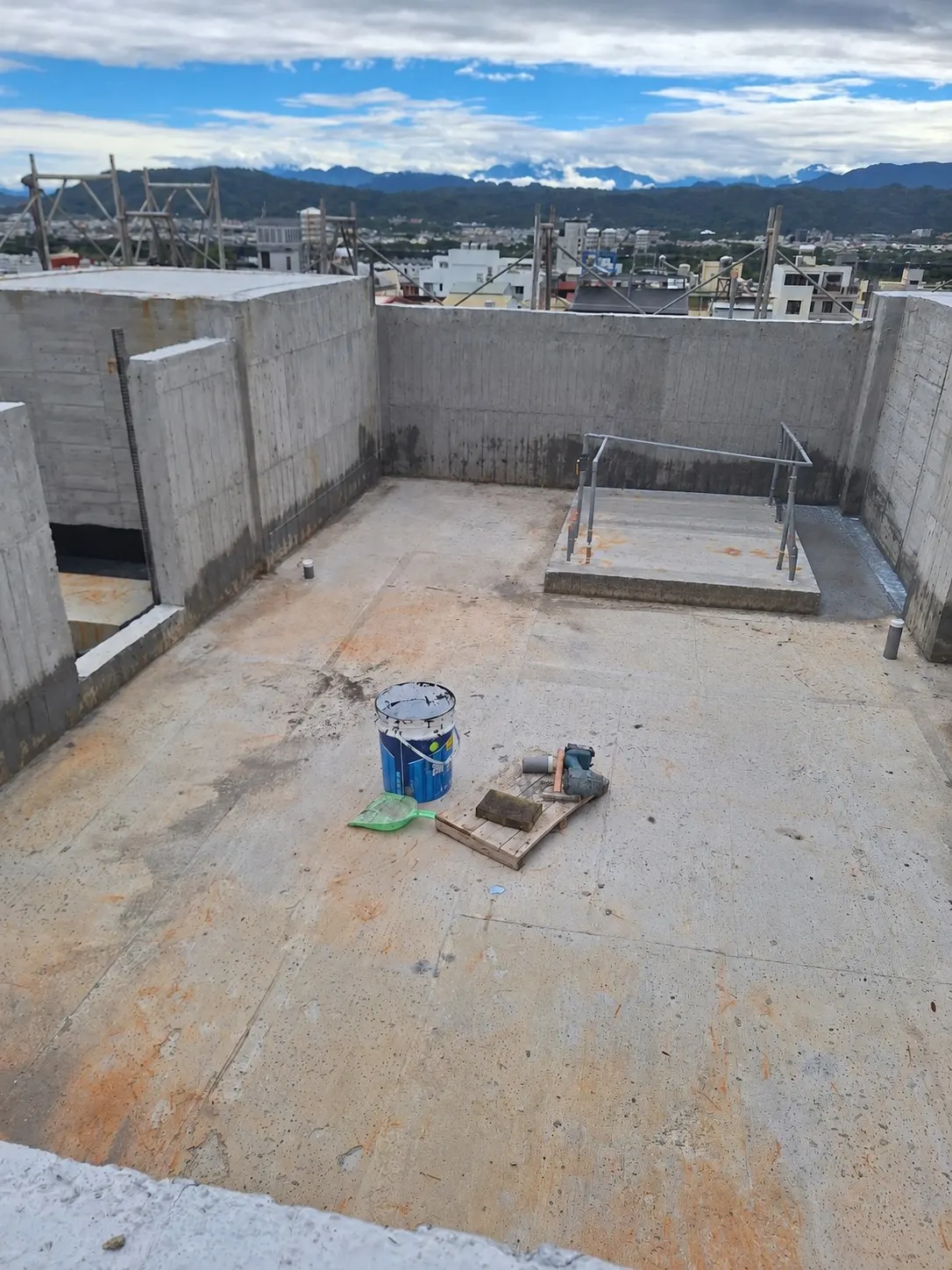

到頂
結構蓋到屋頂。從這裡看出去,是南投的山。

▽ 品管
灌下去的混凝土,壓到碎,看它撐多少。

基礎版灌漿那天(2025 年 9 月 3 日),在現場把混凝土裝進試體模;
2025 年 10 月 2 日,在實驗室把試體壓到碎裂。

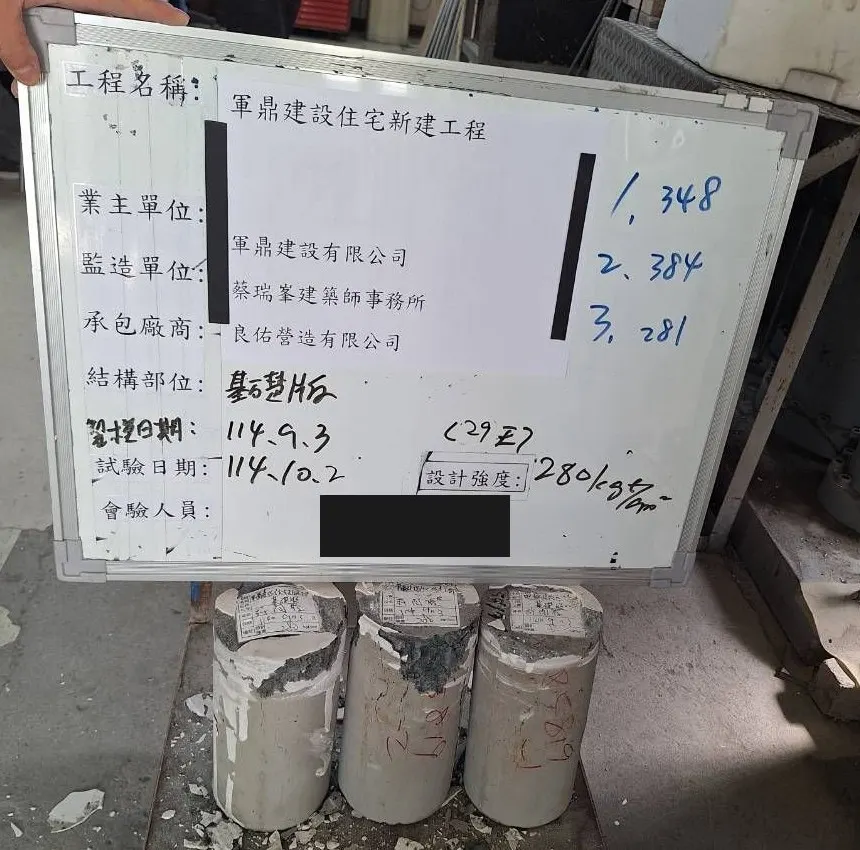

設計強度 280 kg/cm²,三顆都超過。
設計強度 280 kg/cm² ・ 長條滿格為 400

▽ 工程紀錄
每一步,都有日期。
- 2025.05.15擋土牆放樣,開始施工
- 2025.05–06擋土牆完成
- 2025.07–08雨停之後,開挖地基
- 2025.09.03筏式基礎大底灌漿,現場取樣混凝土試體
- 2025.10.02試體抗壓試驗:348、384、281,設計強度 280
- 2025.12筏式基礎與地樑完成,養護後回填
- 2026.01–02二樓底板完成
- 2026.02二樓頂板經監造建築師指定勘驗,趕在過年前灌漿
- 2026.04結構接近完成
只能確定到月份的,就只寫到月份。

- 建設
- 軍鼎建設有限公司
- 監造
- 蔡瑞峯建築師事務所
- 營造
- 良佑營造有限公司
- 位置
- 南投
